隨著春天的到來,各地的工程項目也陸續動工啦,小編今天整理了各種樁基的施工流程,希望能夠幫到即將開工的各位小伙伴。
樁基按照施工方式可分為預制樁和灌注樁。

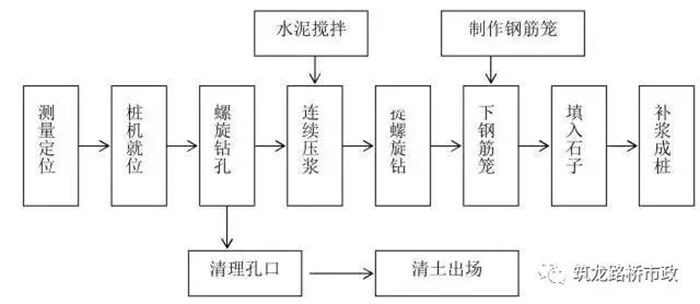

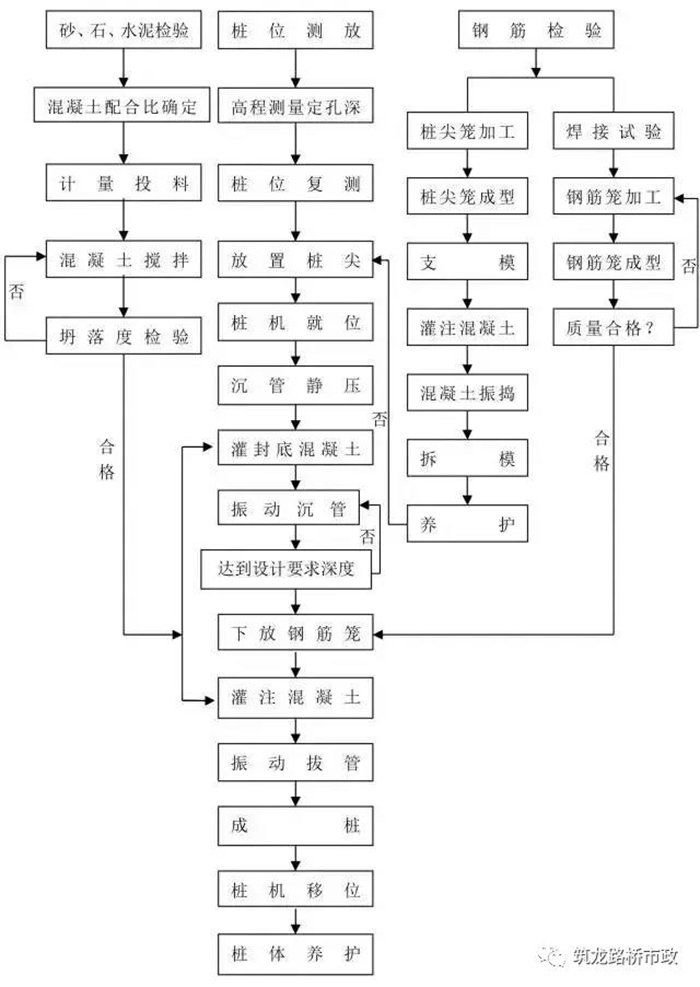

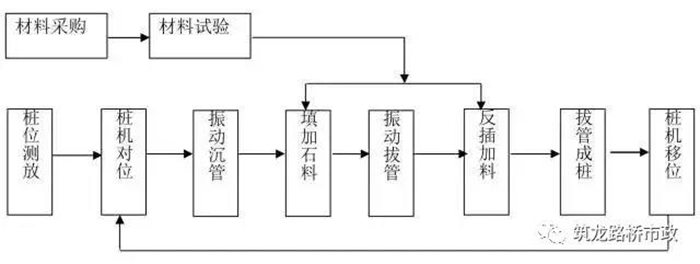

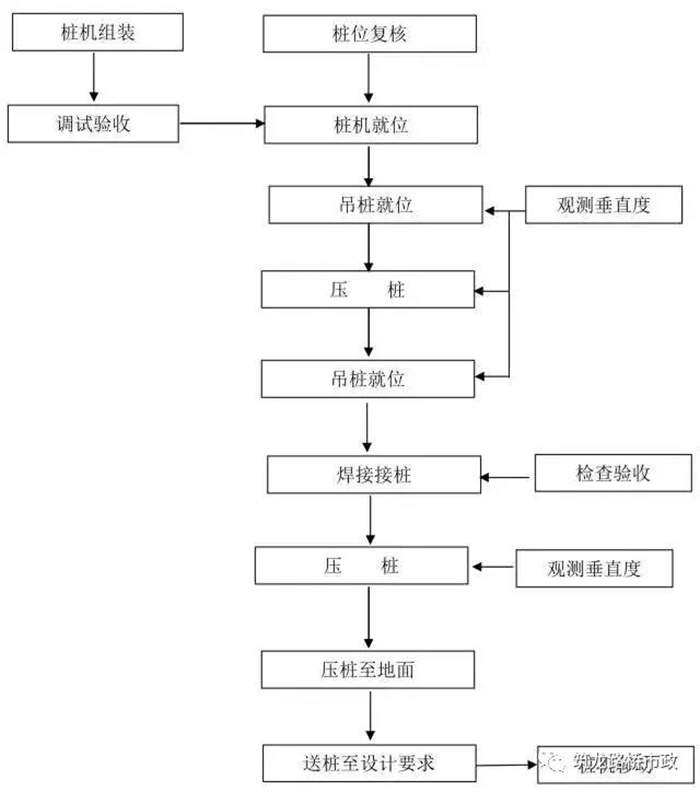

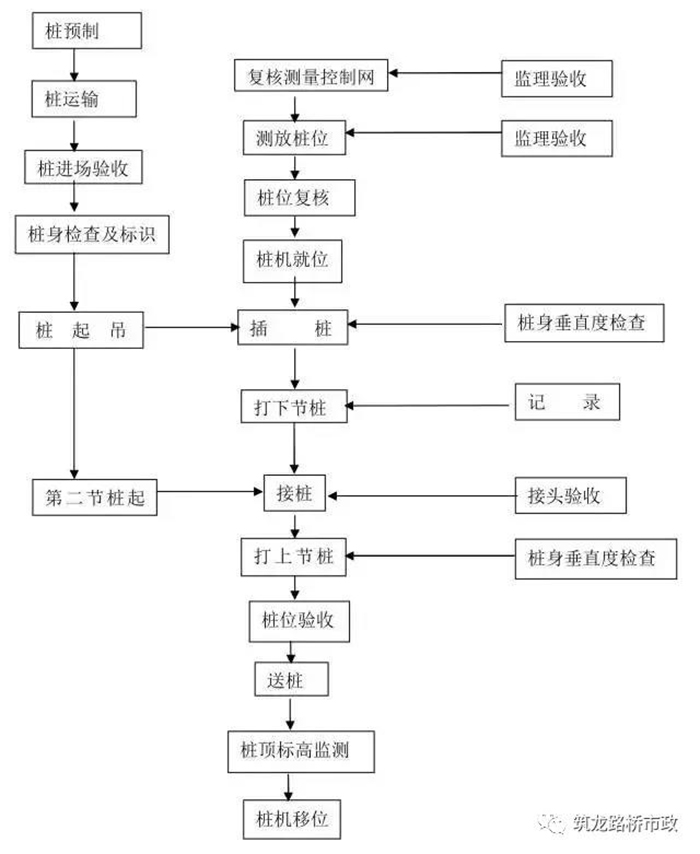

預制樁:通過打樁機將預制的鋼筋混凝土樁打入地下。優點是材料省,強度高,適用于較高要求的建筑,缺點是施工難度高,受機械數量限制施工時間長。

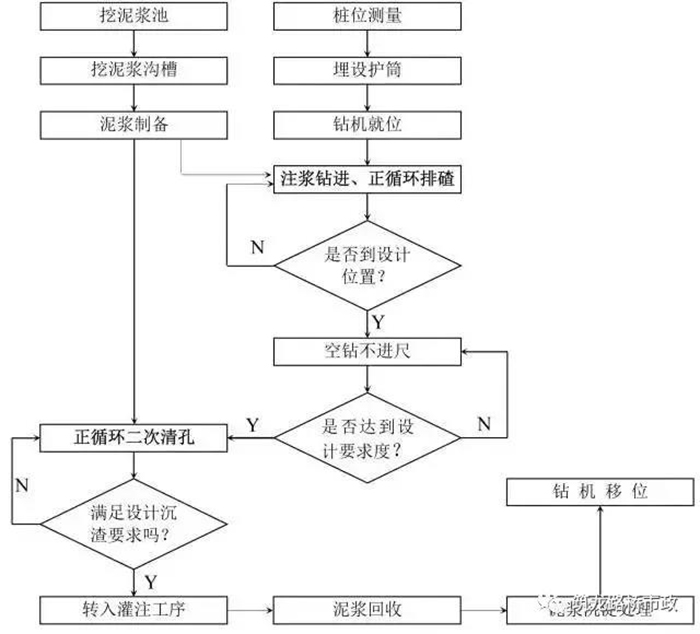

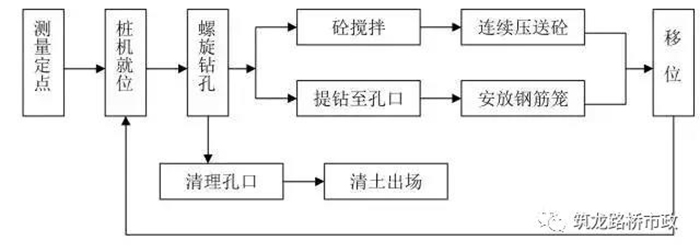

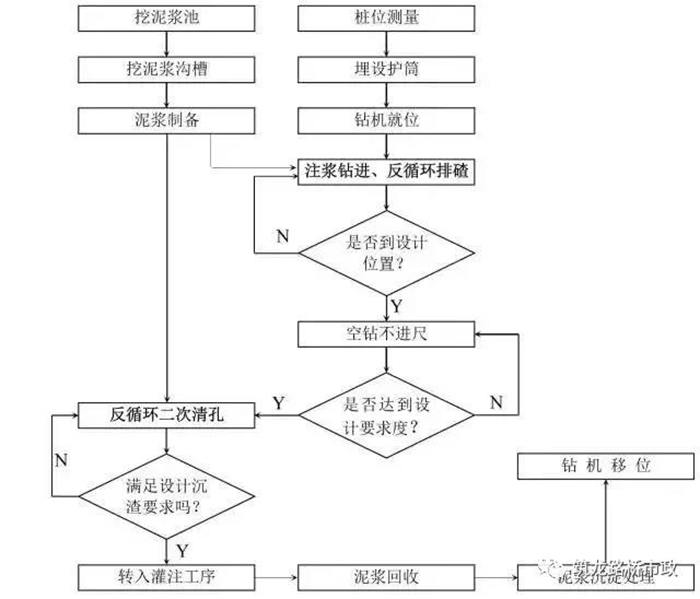

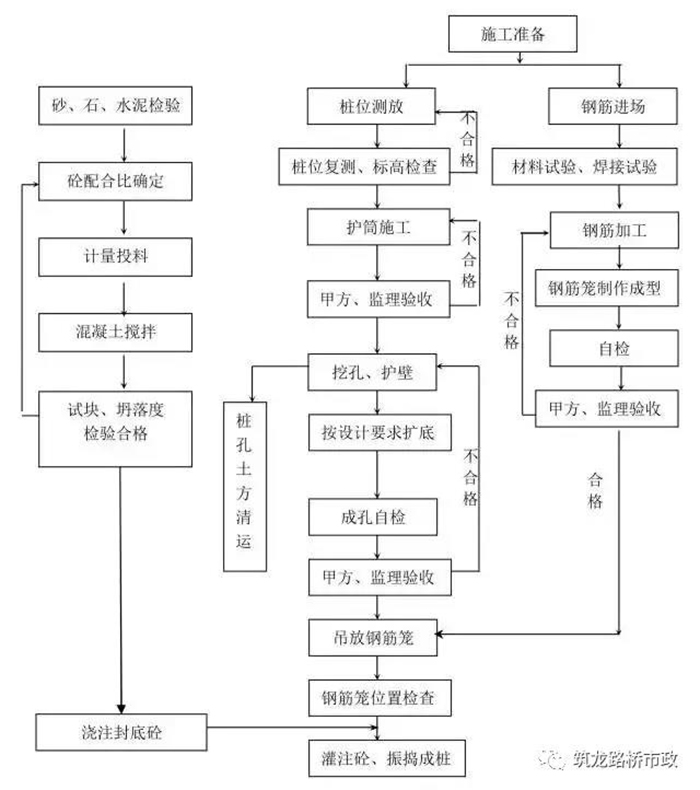

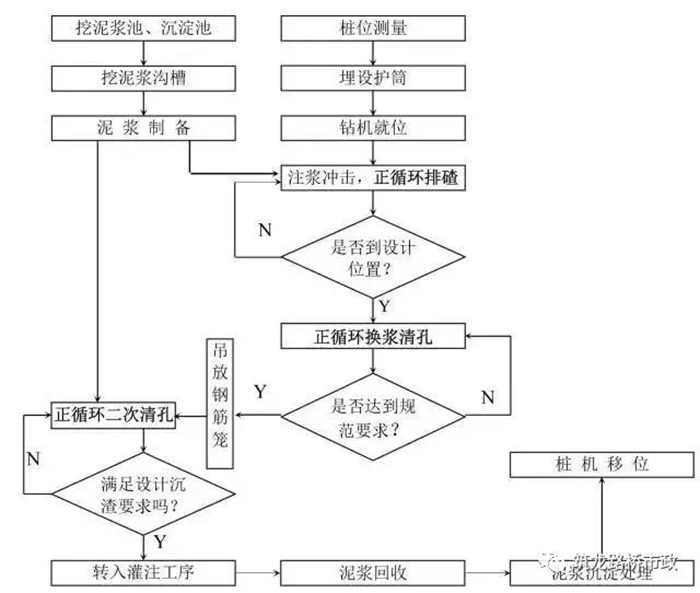

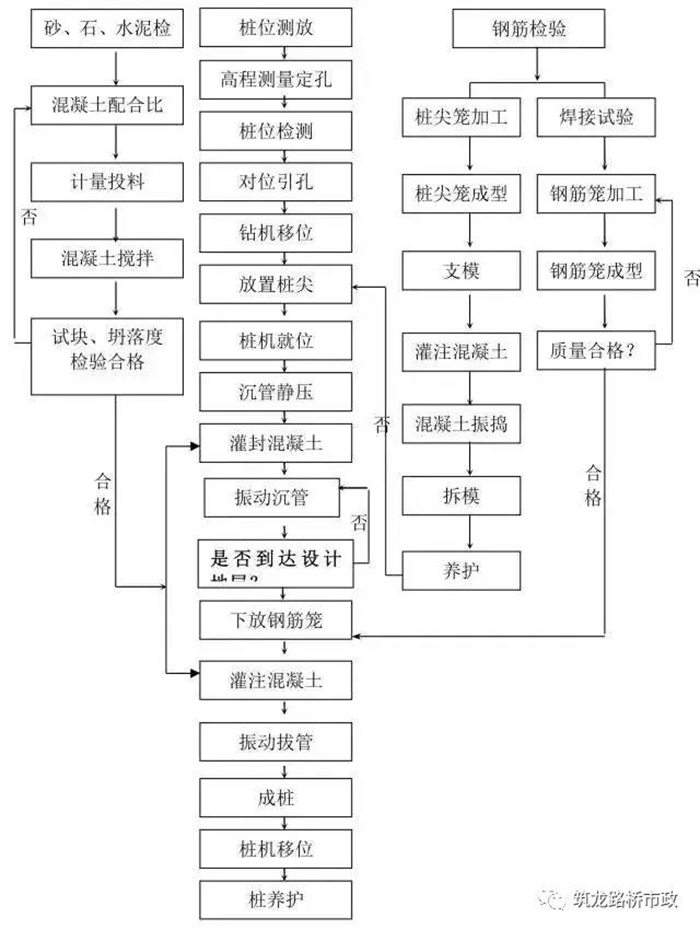

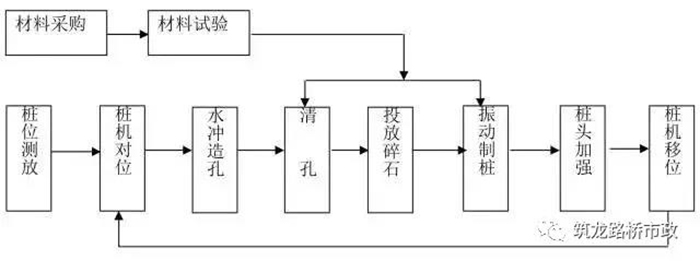

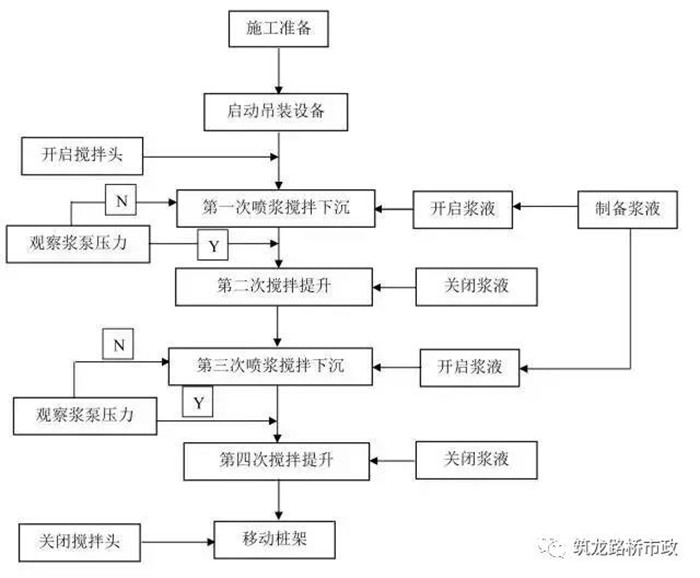

灌注樁:首先在施工場地上鉆孔,當達到所需深度后將鋼筋放入澆灌混凝土。優點是施工難度低,尤其是人工挖孔樁,可以不受機械數量的限制,所有樁基同時進行施工,大大節省時間,缺點是承載力低,費材料。
